Afin d’améliorer durablement les infrastructures de l’Avenue Charles de Gaulle (RD 220), la commune de Carpiquet et ses partenaires vont engager un important programme de travaux réparti en quatre phases. Ce chantier vise à moderniser les réseaux, sécuriser les déplacements et préparer les futurs aménagements de cet axe stratégique de la commune.

Ces travaux se dérouleront progressivement afin de limiter au maximum les perturbations pour les habitants, les commerces et les usagers de la route. Des déviations spécifiques seront mises en place selon les phases de chantier, notamment pour les véhicules légers, les poids lourds et les lignes de bus.

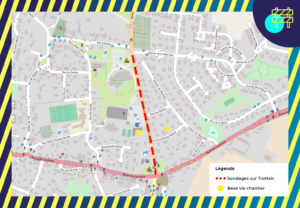

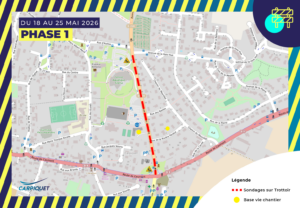

picto Phase 1 : Du 18 au 25 mai 2026

Réalisation de sondages sur le trottoir au niveau des branchements d’assainissement, Avenue Charles de Gaulle

La première étape du chantier consistera à réaliser des sondages au niveau des branchements d’assainissement situés Avenue Charles de Gaulle.

Les interventions auront principalement lieu sur les trottoirs et les abords immédiats de la chaussée. Durant cette période, aucune déviation n’est prévue pour les véhicules légers, les poids lourds ou les bus. La circulation restera donc maintenue, même si quelques ralentissements ponctuels pourront être observés.

picto Phase 2 : Du 26 mai au 6 juillet 2026

Fermeture temporaire de l’avenue Charles de Gaulle et du carrefour rue d’Authie / avenue de la Haie Hue

Dans le cadre du renouvellement des réseaux d’eau potable et d’eaux usées, la phase 2 des travaux aura lieu sur l’avenue Charles de Gaulle.

Cette nouvelle phase entraînera la fermeture temporaire à la circulation des axes suivants :

  • Une portion de l’avenue Charles-de-Gaulle, entre le rond-point situé près de la boulangerie Ange et le centre aquatique.
  • Le carrefour rue d’Authie / avenue de la Haie-Hue, sera totalement inaccessible dans toutes les directions.
  • Afin d’éviter tout encombrement de la circulation, l’avenue Charles de Gaulle sera fermée à l’intersection de la route de Caumont (carrefour de la Mairie). Le parking de la salle de spectacles et de la salle omnisports Robert Giard reste néanmoins accessible en passant par le chemin du Mesnillet.

La durée maximale de ces fermetures est estimée à quatre semaines.

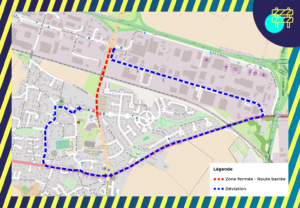

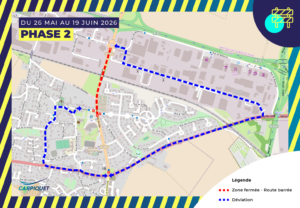

Véhicules légers et Poids lourds – Déviation obligatoire

Des déviations seront mises en place pour les véhicules légers et les poids lourds. Une signalisation temporaire guidera les usagers sur l’ensemble du parcours de déviation.

L’accès aux riverains sera maintenu autant que possible, selon l’avancement du chantier et les contraintes de sécurité.

La commune remercie les riverains et les usagers pour leur compréhension pendant la durée des travaux.

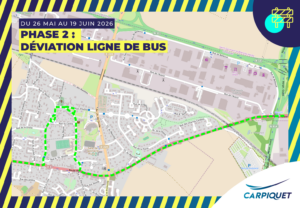

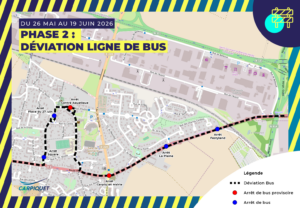

Ligne de bus – Itinéraires provisoires

Les lignes de bus sont adaptées pour la durée des travaux. Deux changements sont à noter :

  • Nouvel itinéraire : le bus empruntera la rue des Écoles, l’arrêt Centre Aquatique sera provisoirement déplacé Place Albert Marie.
  • Arrêt « Carpiquet Mairie » déplacé : il sera temporairement situé à l’intersection de l’Avenue Charles de Gaulle et de la Route de Caumont, à quelques mètres de son emplacement habituel.

picto Phase 3 : Du 6 juillet à fin novembre 2026

Travaux de renouvellement des réseaux AEP-EU-EPL

La troisième phase prolonge les aménagements engagés lors de l’étape précédente. Les travaux progresseront sur d’autres portions de l’Avenue Charles de Gaulle, avec plusieurs adaptations de circulation à prévoir.

  • Carrefour ouvert : Rue d’Authie / Avenue de la Haie Hue — circulation rétablie
  • Avenue fermée à la circulation : Avenue Charles de Gaulle — de la Mairie jusqu’au Centre Aquatique

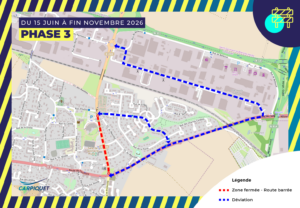

Véhicules légers et Poids lourds – Déviation obligatoire

Des déviations seront mises en place pour les véhicules légers et les poids lourds. Une signalisation temporaire guidera les usagers sur l’ensemble du parcours de déviation.

L’accès aux riverains sera maintenu autant que possible, selon l’avancement du chantier et les contraintes de sécurité.

La commune remercie les riverains et les usagers pour leur compréhension pendant la durée des travaux.

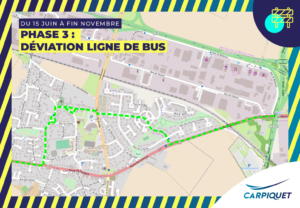

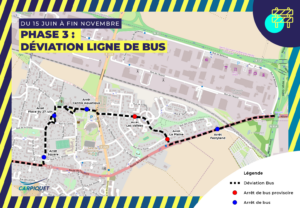

Ligne de bus — nouvel itinéraire provisoire

En raison de la fermeture de l’Avenue Charles de Gaulle, les bus emprunteront un nouvel itinéraire pour maintenir la desserte de l’arrêt Centre Aquatique :

  • Nouvel itinéraire : le bus empruntera l’avenue de la grande plaine afin de maintenir la desserte de l’arrêt Centre Aquatique.
  • Arrêt « Mairie » supprimé provisoirement — non desservi pendant toute la durée de la phase 3.

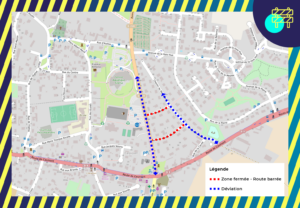

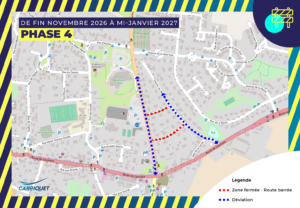

picto Phase 4 : De novembre 2026 à mi-janvier 2027

Travaux de renouvellement des réseaux AEP-EU-EPL

Cette quatrième et dernière phase achève l’ensemble des interventions engagées depuis le début du chantier. Elle se concentre sur les derniers travaux de voirie et les ajustements nécessaires pour sécuriser durablement les déplacements, rue des Basles et rue de la Rivière Perdue.

  • Avenue rouverte à la circulation : Avenue Charles de Gaulle — circulation rétablie sur l’ensemble du tracé
  • Lignes de bus rétablies : Retour à l’itinéraire normal — plus de déviation en vigueur
  • Fermetures locales — zone de chantier : La rue des Basles et la rue de la Rivière Perdue seront fermées à la circulation le temps de la phase 4.

À l’issue de cette quatrième phase, l’ensemble des travaux de renouvellement des réseaux AEP-EU sera achevé. Merci à tous les habitants pour leur patience et leur compréhension tout au long du chantier.
